項目背景

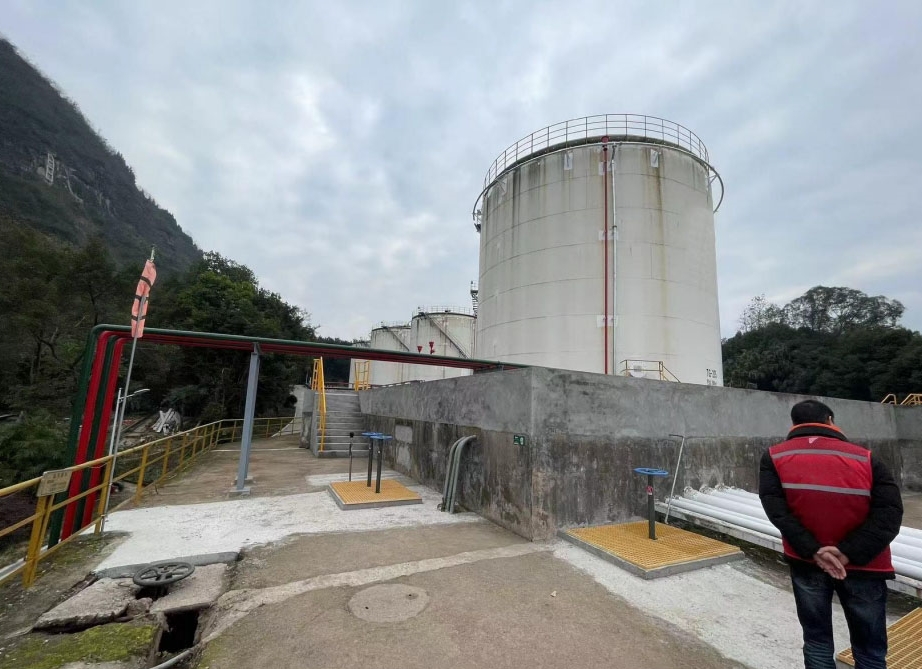

2024年10月,位于重慶的世界500強企業,作為全球排名前5的油氣生產商和供應商,其一個重要的戰略性油庫的項目負責人聯系了Geobear。根據客戶描述,油庫儲罐直徑為18米,總重有8千噸,下方的地面失穩,罐體出現下沉傾斜,一邊外觀沉降量為最大10厘米左右。客戶希望我們能糾偏該罐體,抬升下沉部位,并增加地面承載力,防止罐體在將來發生后續沉降。
現場勘查和方案
根據現場的客戶提供的地勘報告,Geobear的工程師確認巖土情況以及地板結構信息,混凝土地板和礫石層厚度為0.5米,下面為薄弱的軟土層地基。因此Geobear制定了2點位深注進行加固。采用的材料為可膨脹性的地質聚合物,通過注入技術將材料分別注入深度為2.5米和1.5米。充分夯實穩固罐體下方的土層,從而有效提高地基承載力。

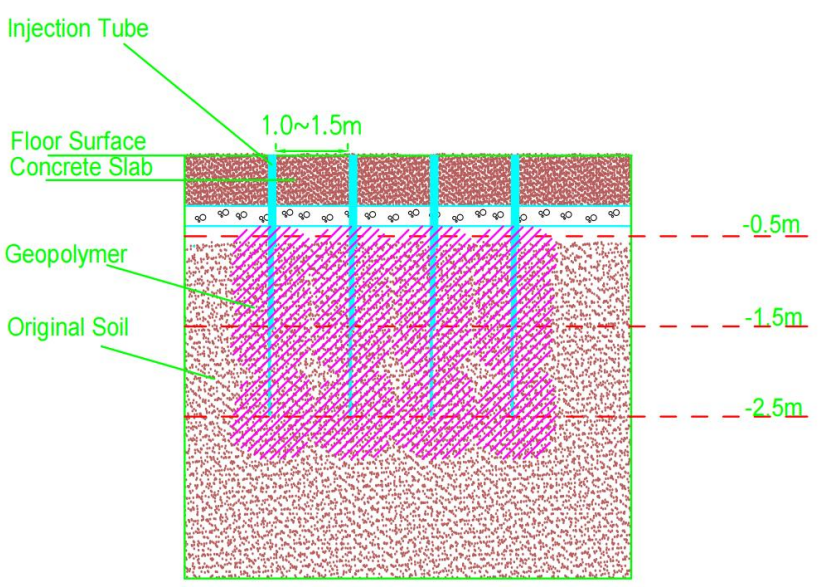

剖面圖
整個施工方案及過程包括:
1.排查:施工前Geobear 會對鉆孔點位使用電子雷達探測儀,避開可能存在 的未知管線。
2. 鉆孔及注入:注漿孔的間距為1-1.5米, 鉆孔直徑為12-30mm,一共有24個注入點,鉆孔深度基礎底部標高以下 2.5m,插入注入管,注入地質聚合物,膨脹至其液體體積的10-15 倍,以填充空隙和壓實底層土壤。在1.5米深處,重復注入過程。
3. 監控加固:激光傳感器用于精確控制和監控地面加固過程。
4. 注入管處理:手動或機械移除注入管。
5.孔密封:在鉆孔處用環氧樹脂密封。
最終成果:
僅用了3天,Geobear就完成了對200多平米的罐體完成了糾偏和地基穩固,通過前后地基承載力的測試對比,施工后的地基承載力增加了近50%,有效地解決了罐體后續沉降問題,提高了罐體地基的整體穩定性和完整性。
